| 2022-03-28
预备知识
什么是累积流图?看这里
我们今天讨论的是一个真实发生的案例。
有问题的累积流图
这是一个刚刚接触敏捷开发方式的大项目,在一个迭代周期(两周)中的累积流图。
对于了解敏捷开发和累积流图的读者来说,它反映出的问题非常明显且直接。
然而,对于没有接触过的人,可能就会认为“这个图很正常嘛,我们本来还没有上线,本来就应该是这样的。”
真的是这样吗?
在描述这些可能的问题之前,我们先介绍一下这个“刚接触敏捷的大项目”。
一个刚接触敏捷的大项目
为什么是“大项目” 呢?
- 团队成员多。这个项目团队由四个子领域团队组成,一共40+专职开发人员,每个子领域约有5~10+个开发人员不等,而且,每个领域又分成多个子模块。每个子领域都有一个核心组,由四个角色组成,他们分别负责:
- 交付管理(Delivery Management,也就是子领域的全权负责人),
- 产品管理(Product Management),
- 技术管理(Tech Lead),
- 内部项目管理(Internal Project Management)。
当然,这些只是角色,并非一定是四个不同的人员。
项目工作规模大。(1)项目周期预估需要几个月的时间,才能大规模推广使用;(2)项目内容需要全新开发,并非在现有产品上进行迭代;(2)项目是一个集成系统,(4)需要将多个原有系统集成在一起。
极少人有过敏捷开发经验。绝大多数团队成员以前都使用传统方式(或者原始本能方 式)进行软件开发,并未受过敏捷开发迭代指导。另外,即使有极少的几个具有敏捷迭代开发经验的成员。但是,他们分别来自于不同的背景,而敏捷迭代开发在行业内并无一个共识标准,每个人对实践的理解也各有不同。所以,团队需要一段时间进行协作磨合。
需要支持不同类型的客户软件项目。这些类型可以分为四个维度,分别是:
- 业务类型
- 软件形态
- 基础设施
- 编程语言
团队中没有专职测试人员。这是一个比较大的挑战。因为项目有人机交互界面,支持很多的客户角色,需要自己保证软件质量。
迭代节奏安排
在《持续交付2.0》一书中的第六章「业务需求协作管理」中,专门讨论过“迭代中的小 波浪交付”,也就是“小瀑布模式”。

为了避免这种不均衡的团队协作流,这个团队使用了下面的迭代节奏,如下图所示:
累积流图的“一横一纵”
某个迭代的累积流图仍旧就如下所示,问题就表现在一横一纵上。

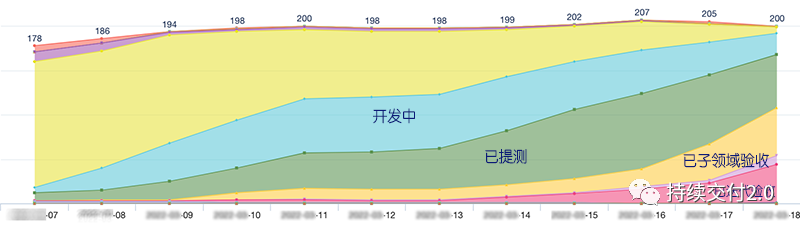

这个累积流图反映出的直接问题是:「 WIP 过多」,而且,单个需求的交付周期较长。
一横,是指 Lead Time,也就是:单个需求的交付周期,如上图中的水平线所示。
一纵,是指WIP,即 Work In Process 。也就是:精益软件开发中所说的“在制品”,如上图的垂直线所示。
每个人都在努力,为什么还会发生这种事情?
这个新团队中的每个人都在努力工作,而且需求都被拆分成比较小的工作单元,为什么还会导致“在制品过多,交付周期过长”呢?
通常是因为团队中的各角色原有的工作惯性所致。例如:
(1)产品人员只负责分析需求;
(2)开发人员只忙于完成分配给自己的开发任务;
(3)很少有人及时对已完成需求进行质量验收。
这带来的后果就是:
在迭代结束的验收时,发现有很多需求因质量问题而无法验收,这就是所谓的“未完成的工作”。
而且,这个累积流图的最后一日,充分展示了这一点。
深层次的原因
更深层次的原因可能是:
- 安排了过多的工作量,这是最常见的原因。开发人员一直都是以“自己开发完成”来估计工作量, 通常不包含“高质量验收通过”。
- 盲目自信。大家都彼此相信“每个人都能够高质量交付工作”,并没有想过“无测试人员”带来的质量影响。
- 固守原有的角色职责。
- 产品人员认为,质量验收工作不是自己的工作内容。
- 开发人员认为,自己一定要做“高价值”的开发工作。自己的开发成果应该没什么大问题。
- 项目交付负责人认为,子领域团队会自行安排好质量验收工作。
- 测试环境很难使用,不方便对需求进行验证。
最后这个测试环境的问题在这个项目中尤其严重。
因为涉及到多个系统的集成,而要对这些系统建立稳定的测试环境,是非常棘手的事情。每个开发人员更想尽快完成安排给自己的工作,所以并没有去做环境管理这类公共事务。
当然,以上只是一部分可能的原因。
解决之道
解决这类问题的方式就是:
(1)每个迭代少安排一些开发工作量。为了每个迭代都很平滑,开发人员也要参 与 下一迭代的需求准备工作。
(2)安排多个时间点进行质量验收,例如,每周三和周五。可组织PD,交付经理(如有必要,甚至是开发人 员)及时对已完成的需求进行质量验收。
(3)发现 Bug ,尽早修复,尽早验收。
(4)安排专人完成自动化创建测试环境的工作。
(5)一定要引入自动化测试。否则,每个迭代的手工质量验收工作量会越来越大。
总结
没有“高质量要求”的迭代,所谓的“敏捷开发”,意义都不大。
即使用了所谓的“敏捷迭代流程”,这也会让所谓的“敏捷开发”变回“瀑布开发”,将质量风险延迟到项目后期。
也许,有人会抬杠,说:
「我们的软件还在初期,不要求高质量。」
那就忽略上面的内容吧~
另外,很多技术管理者也更倾向于开发更多的需求,而不是“更多高质量的需求”。
